Pe ordinea de zi a ședinței CLM de miercuri, 29 aprilie, se regăsește și un Proiect de hotărâre privind modificarea Hotărârii Consiliului Local al Municipiului Arad nr. 156/2025 pentru aprobarea proiectului „Amenajarea și punerea în valoare a malurilor Mureșului pe tronsonul cuprins între Parcul Europa și Podul Decebal” și a cheltuielilor aferente investiției, precum și a indicatorilor tehnico-economici ai obiectivului de investiție SF „Amenajarea și punerea în valoare a malurilor Mureșului pe tronsonul cuprins între Parcul Europa și Podul Decebal”, cu modificările și completările ulterioare.
Actualizarea indicatorilor tehnico-economici ai proiectului este determinată de modificările realizate asupra bugetului proiectului/devizului general, de la depunerea cererii de finanțare, ca urmare a creșterii cotei de TVA. În urma acestei actualizări, valoarea totală a proiectului „Amenajarea și punerea în valoare a malurilor Mureșului pe tronsonul cuprins între Parcul Europa și Podul Decebal” crește cu 434.000 de lei, ajungând la 75.215.458,00 lei cu TVA (adică 62.161.535,54 lei , la care se adaugă 13.053.922,46 TVA lei), din care valoarea eligibilă 57.209.876,24 lei cu TVA, iar valoarea totală neeligibilă este de 18.005.581,76 lei.
Justificare – conform Raportului de Specialitate:
„1. Prin Hotărârea Consiliului Local al Municipiului Arad nr.156 din 25 martie 2025 a fost aprobat proiectul „Amenajarea și punerea în valoare a malurilor Mureșului pe tronsonul cuprins între Parcul Europa și Podul Decebal” și a cheltuielilor aferente investiției în vederea finanțării prin Programul PR Vest ,,Revitalizare și regenerare urbană”, în vederea obținerii finanțării prin Programul Regional Vest 2021-2027, Intervenția Regională 7.1A Revitalizare și regenerare urbană.
Proiectul a fost admis, iar modificările propuse implica creșterea cotei de TVA și actualizarea pe anumite linii a cheltuielilor conform valorilor din contractele semnate. Majorarea rezultată ca urmare a creșterii cotei de TVA, cel puțin la cheltuielile eligibile, a fost acoperită din economiile rezultate în urma atribuirii de contracte sub valoarea estimată.
In ceea ce privește contractul de lucrări, nu toate liniile au fost actualizate conform valorilor contractate pentru a nu se pierde, cel puțin în aceasta fază, valoarea totală eligibilă contractată. În consecința bugetul proiectului păstrează aceeași valoare eligibilă, același total nerambursabil și aceeași contribuție proprie.
Majorarea rezultată ca urmare a creșterii cotei de TVA la cheltuielile neeligibile au dus la creșterea cheltuielilor neeligibile și implicit la creșterea valorii totale a proiectului după cum urmează:
Varianta inițială:
Total valoare proiect: 74.782.116,79 lei
Total cheltuieli eligibile: 57.209.876,24 lei din care:
Total cheltuieli nerambursabile (98%): 56.065.678,51 lei
Total contributie proprie: 1.144.197,73 lei
Total cheltuieli neeligibile: 17.572.240,55 lei
Valori propusă spre modificare:
Total valoare proiect: 75.215.458,00 lei
Total cheltuieli eligibil: 57.209.876,24 lei din care:
Total cheltuieli nerambursabile (98%): 56.065.678,51 lei
Total contribuție proprie: 1.144.197,73 lei
Total cheltuieli neeligibile: 18.005.581,76 lei
Astfel după modificarea cotei de TVA bugetul proiectului este:
Valoarea totală a proiectului este de 75.215.458,00 lei cu TVA inclus. din care:
Valoarea totală eligibilă: 57.209.876,24 lei cu TVA
Valoarea totală neeligibilă: 18.005.581,76 lei cu TVA
Valoare totală nerambursabilă (98%): 56.065.678,51 lei cu TVA
Contribuția proprie: 1.144.197,73 cu TVA”

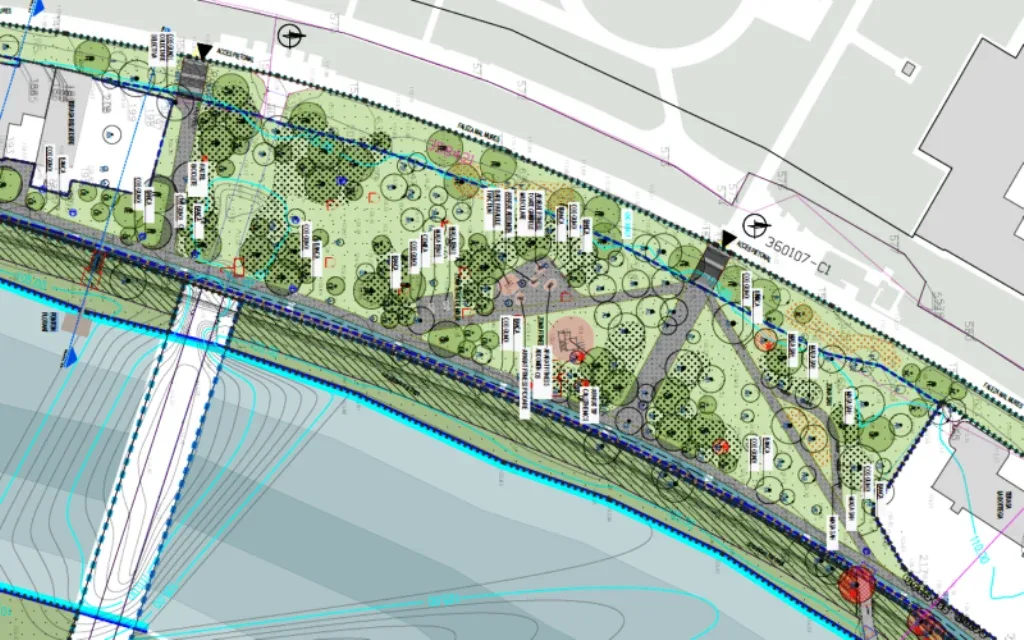

Proiectul prevede o transformare amplă a zonei: reconfigurarea completă a aleilor, realizarea unei piste de alergare pe gazon, construirea unui amfiteatru, amplasarea de zone de fitness și joacă, lărgirea trotuarelor prin estacade spre râu, modernizarea iluminatului și instalarea unui sistem de irigații, refacerea pistelor de biciclete, montarea de mobilier urban nou, instalarea de camere de supraveghere, înlocuirea și suplimentarea pontoanelor.

Arădenii nu cred în revitalizare
Deși proiectul promite o revitalizare modernă, percepția unei părți importante a comunității este că aceste intervenții riscă să transforme o zonă naturală într-un spațiu artificial invocând motive ca: betonarea excesivă a zonei și intervențiile inutile asupra malului natural, în fapt schimbarea radicală a peisajului, lipsa unei viziuni coerente de integrare în mediul natural, greșeli de proiectare.
Neîncrederea arădenilor este însă justificată, având multe alte exemple de proiecte „frumoase pe hârtie” dar pe care „revitalizarea” le-a făcut „odioase în realitate” (vezi exemple ca Zona de agrement Mărului, Piața Catedralei cu chinurile facerii și refacerii de câteva ori a trotuarelor etc).
În ciuda criticilor, „mergem înainte”

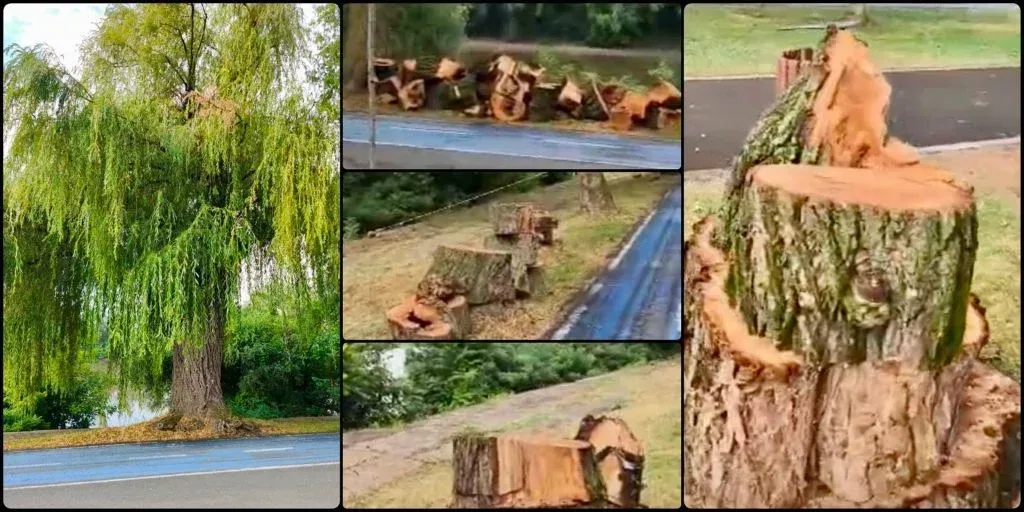

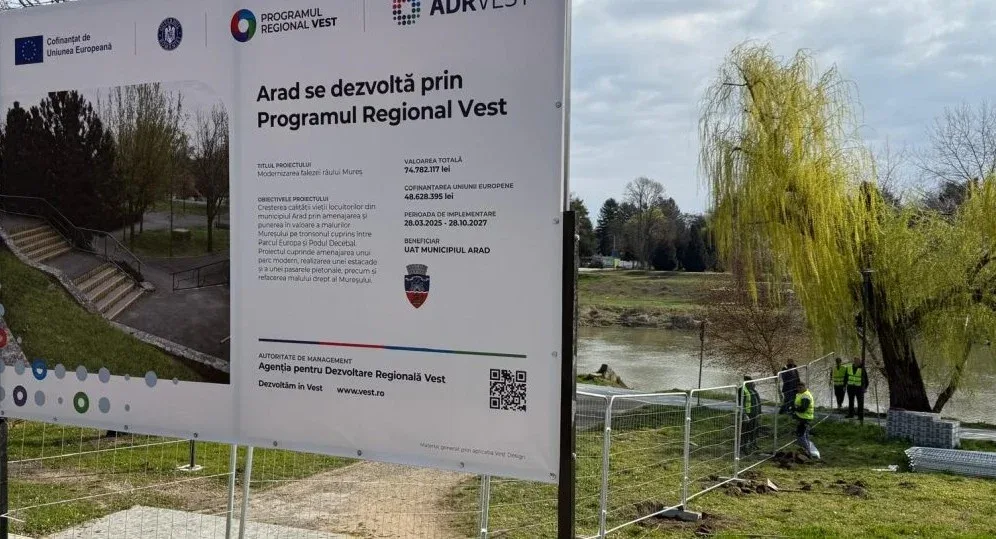

Startul lucrărilor a fost dat la jumătatea lunii martie 2026, dar „pregătirea șantierului” a demarat încă de acum un an cu tăierea a zeci de copaci, în special a peste 20 de salcii – considerate parte din identitatea nu numai a Malului Mureșului, ci și a comunității – în ciuda societății civile care s-a opus tăierii, primăria justificând necesitatea „în urma constatării stării fitosanitare precare a acestora”.
Despre proiect
Licitația pentru proiectul „Amenajarea și punerea în valoare a malurilor Mureșului pe tronsonul cuprins între Parcul Europa și Podul Decebal” s-a încheiat în decembrie 2025, iar valoarea investiției, realizată în parte din fonduri europene, se ridică la aproximativ 10,5 milioane euro.
Contractul a fost câștigat de asocierea formată din firmele ROGERA PREST COM, CORNELL’S FLOOR S.R.L., CML.RO S.R.L., ROGERA și GREENTIM INVEST. Criteriul de atribuire a fost „cel mai bun raport calitate–preț”, în care prețul a avut o pondere de 80%, iar componenta tehnică, inclusiv capacitatea de protejare a mediului în timpul execuției, 20%.
Valoarea contractului pentru lucrările de execuție a fost calculată la 45,12 milioane de lei fără TVA (adică circa 53,7 milioane lei cu TVA), sumă care acoperă amenajarea terenului, lucrările de construcții și instalații, dotările, protecția mediului, relocarea utilităților și organizarea șantierului. Cheltuielile diverse și neprevăzute, precum și rezerva de ajustare a prețurilor sunt prevăzute distinct, conform legislației în vigoare.
