Cuprins
1. Centrala de la Mintia intră în faza testelor
2. Axa Banat 400 kV: rețeaua care leagă Hunedoara de Arad
3. Cine plătește și cine finanțează
4. Context și istoric
5. Ce urmează
Surse
Centrala pe gaz de la Mintia a intrat, în august 2026, în etapa testelor de interconectare cu Sistemul Energetic Național, un pas decisiv pentru cea mai mare investiție energetică privată din România — 1,2 miliarde de euro — și pentru rețeaua de 400 kV care leagă patru județe din Vest: Hunedoara, Caraș-Severin, Timiș și Arad.
Miza depășește un singur județ: alimentarea cu gaz a centralei și finalizarea axei electrice Porțile de Fier–Reșița–Timișoara–Arad condiționează atât siguranța energetică a regiunii, cât și calendarul prin care Mintia ar urma să devină cea mai mare centrală pe gaz construită pe un singur amplasament din Uniunea Europeană.
1. Centrala de la Mintia intră în faza testelor

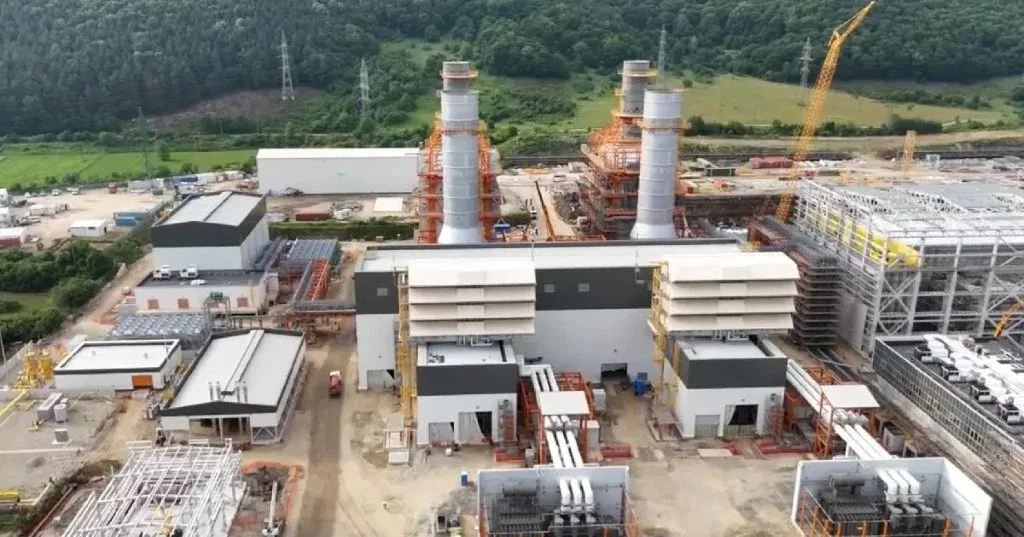

Centrala pe gaz de la Mintia, ridicată pe amplasamentul fostei termocentrale pe cărbune din județul Hunedoara, a ajuns la peste 83% stadiu fizic de execuție, potrivit Wall-Street.ro. Proiectul are o capacitate instalată de 1.700 MW și este prezentat de autorități drept cea mai mare investiție energetică pe un singur amplasament construită vreodată în Uniunea Europeană pentru producția de energie pe gaz, potrivit declarațiilor premierului Ilie Bolojan, citate de Digi24.
Prima turbină de gaz (TG1), cu o putere de 590 MW, a trecut primul test de interconectare cu rețeaua electrică națională, potrivit Spotmedia.ro. Primul megawatt din noua centrală a fost injectat în rețea încă de la mijlocul lunii iunie 2026, după oprirea vechii termocentrale pe cărbune, potrivit Curs de Guvernare. Ținta operatorului este livrarea în bandă a 1.000 MW până la finalul anului 2026.
2. Axa Banat 400 kV: rețeaua care leagă Hunedoara de Arad
Funcționarea centralei de la Mintia depinde de o rețea electrică de 400 kV aflată, la rândul ei, în plină modernizare pe teritoriul a trei județe vecine. Transelectrica a finalizat, pe 26 mai 2026, stația electrică de transformare de 400 kV de la Reșița, județul Caraș-Severin, printr-o investiție de 175,9 milioane de lei fără TVA, finanțată integral din surse proprii, potrivit Economedia.ro.
Stația de la Reșița este un nod central al axei denumite „Axa Banat”, care asigură tranzitul de energie între Porțile de Fier, Reșița, Timișoara și Arad. Lucrările pentru ultimul segment, LEA 400 kV Timișoara–Arad (Etapa III a proiectului), se află în procedura de evaluare a impactului asupra mediului, potrivit unui draft al deciziei etapei de încadrare publicat de Agenția Națională pentru Mediu și Arii Protejate (ANMAP) — document oficial care confirmă titularul proiectului, C.N.T.E.E. Transelectrica, Sucursala de Transport Timișoara.
3. Cine plătește și cine finanțează
Centrala de la Mintia este o investiție privată de peste 1,2 miliarde de euro, potrivit surselor citate anterior. Alimentarea cu gaz a centralei se face printr-o conductă nouă pe ruta Sântămăria-Orlea–Mintia, în lungime de 57 de kilometri, care conectează centrala la magistrala de gaze BRUA (Bulgaria–România–Ungaria–Austria), potrivit Profit.ro.
Componenta de rețea electrică — stația de 400 kV de la Reșița și segmentele Axei Banat — este finanțată din surse proprii Transelectrica și din Fondul pentru Modernizare, un instrument distinct de fondurile europene structurale, alimentat din veniturile din comercializarea certificatelor de emisii de carbon la nivelul UE.
4. Context și istoric
Proiectul de la Mintia a preluat amplasamentul fostei termocentrale pe cărbune, închisă în contextul angajamentelor de decarbonizare ale României. Pe componenta de rețea, Axa Banat include deja segmente finalizate — LEA 400 kV Reșița–Pancevo (interconexiune cu Serbia) și LEA 400 kV Porțile de Fier–Anina–Reșița — și face parte din inelul de 400 kV planificat pentru zona de vest a țării.
Criticarad.ro a relatat anterior despre stadiul lucrărilor la calea ferată Caransebeș-Timișoara-Arad, un alt șantier major care avansează simultan pe același coridor Banat-Crișana, alături de drumul expres Arad-Oradea și autostrada A1.
5. Ce urmează
Interconectările electrice ale centralei de la Mintia urmează să fie finalizate în două etape, din luna curentă până în octombrie 2026, potrivit Curs de Guvernare. Pe componenta de rețea regională, segmentul LEA 400 kV Timișoara–Arad rămâne în etapa de avizare de mediu, fără un termen public de finalizare a lucrărilor efective.
Miza pentru cele patru județe este directă: siguranța alimentării cu energie electrică a Banatului și Crișanei depinde simultan de finalizarea celei mai mari centrale pe gaz din UE și de rețeaua de transport care o leagă de restul sistemului energetic național.
Foto: Libertatea
Surse
- ANMAP — Draftul deciziei etapei de încadrare pentru LEA 400 kV Timișoara–Arad
- Wall-Street.ro — Centrala pe gaz de la Mintia, gata în proporție de peste 83%
- Digi24 — Centrala de la Mintia, aproape de faza testelor
- Curs de Guvernare — Primul MW la Mintia
- Economedia.ro — Reșița are o nouă stație de energie de 400 kV
